Schneller Silotausch im Herzen des Kernsandsystems

Anlagenbau unter Hochdruck

Lesedauer: min | Bildquelle: GUT Gießerei Umwelt Technik GmbH, Freudenberg

Mit Präzision geplant, effizient umgesetzt: Modernisierung einer zentralen Schaltstelle in der Kernsandlogistik einer deutschen Serien-Eisengießerei

Im Frühjahr 2024 wurde die GUT Gießerei Umwelt Technik GmbH aus Freudenberg mit einem ebenso anspruchsvollen wie zeitkritischen Projekt betraut: Im Kernbereich des Kernsandsystems einer deutschen Seriengießerei sollten mehrere in die Jahre gekommene Silos – stark gezeichnet von Alter und Korrosion – vollständig ersetzt werden.

Was zunächst wie ein Routineeingriff erscheinen mag, entpuppte sich bei genauerer Betrachtung als echte Herausforderung. Denn der komplette Umbau musste während einer extrem kurzen Betriebsruhe im Rahmen der Werkssommerferien erfolgen – bei gleichzeitig maximaler technischer Präzision und absoluter Termintreue.

Die Ausgangslage

Im Zentrum der Gießerei wird gebrauchter Kernsand unterschiedlicher Qualität zwischengelagert und von dort aus in mehrere Regenerieranlagen verteilt. Die bestehenden Silos samt ihrer pneumatischen Fördertechnik hatten über Jahrzehnte hinweg zuverlässig gearbeitet, waren jedoch nun am Ende ihrer Lebensdauer angekommen und mussten ersetzt werden – ohne Auswirkungen auf die nachfolgende Produktion.

Der Projektauftrag

Gefordert war der vollständige Rückbau von:

  • vier vorhandenen Silos samt zugehöriger Förderleitungen sowie

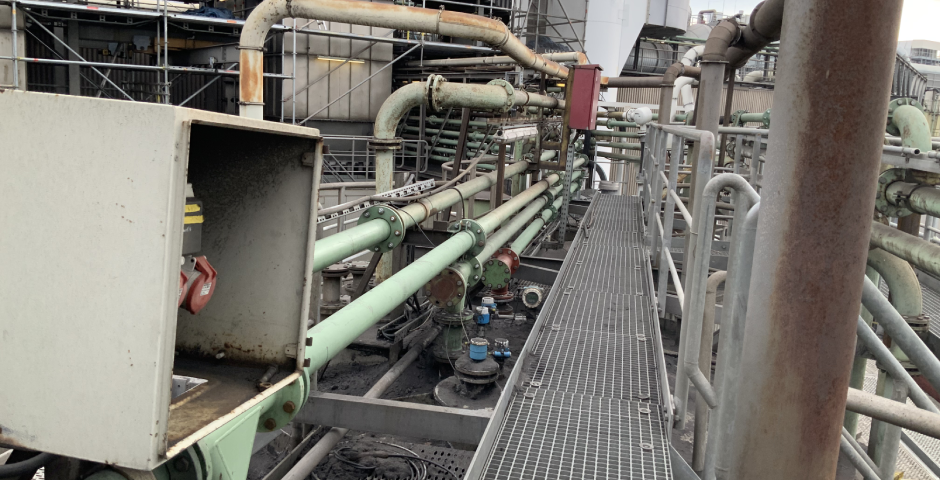

  • acht abgehenden pneumatischen Förderanlagen.

An gleicher Stelle sollte GUT in kürzester Zeit installieren:

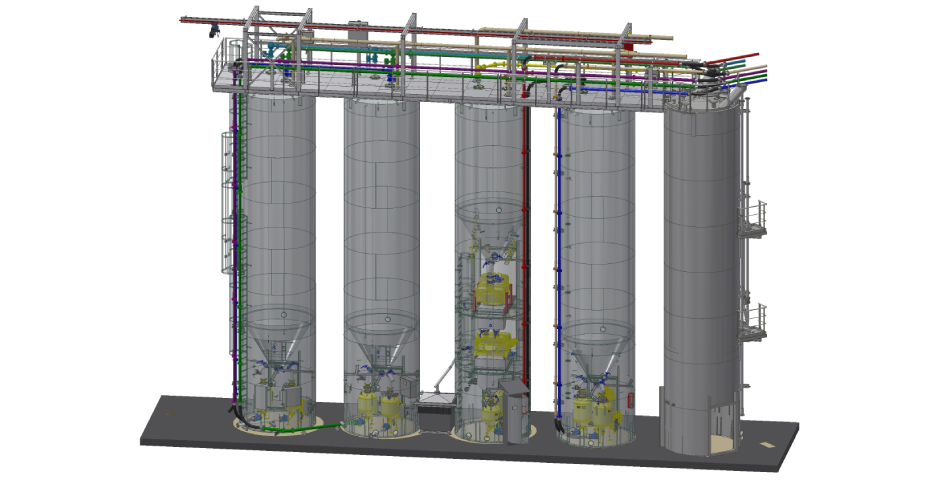

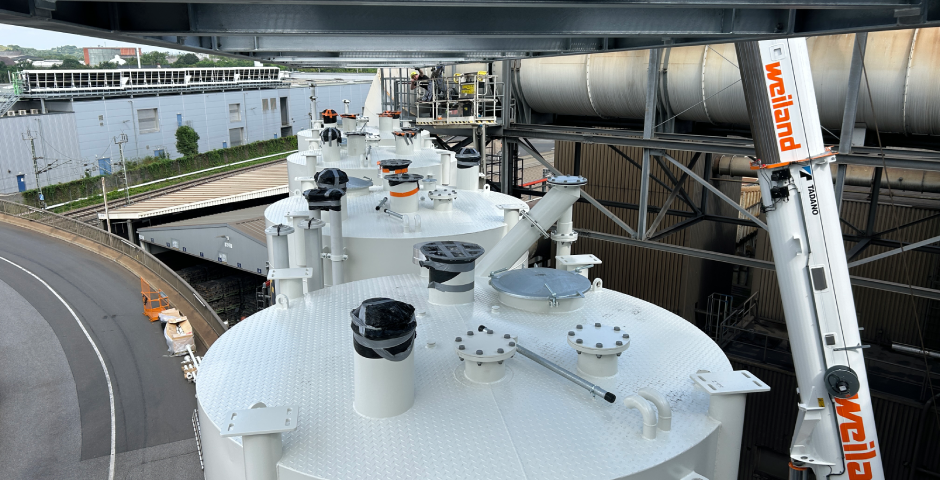

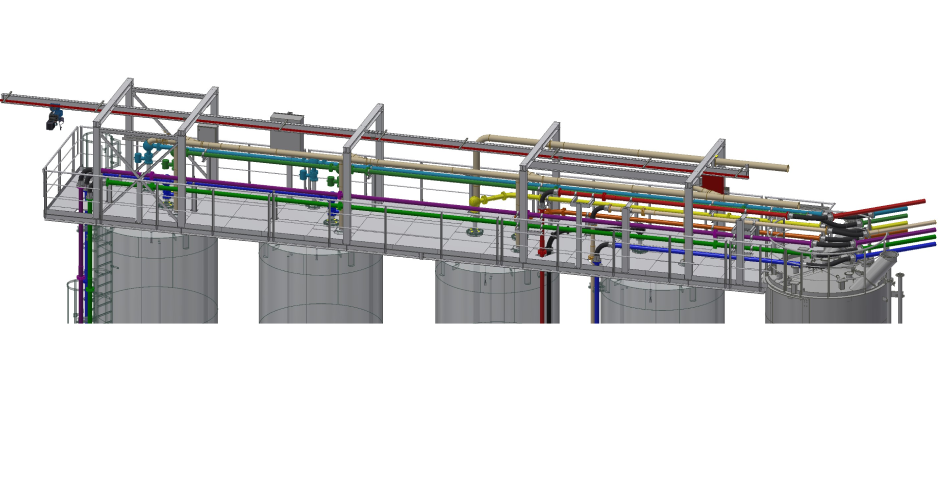

  • vier neue Silos, inklusive vormontierter Rohrleitungsbrücke,

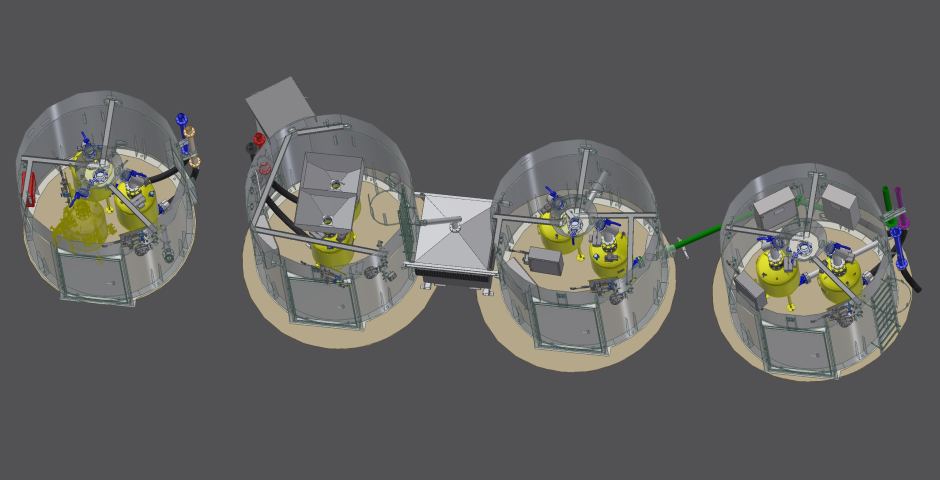

  • ein integriertes Vibrationssieb mit Magnetabscheider in einem der Silos sowie

  • acht neue pneumatische Förderanlagen.

Der Zeitrahmen

Für Rückbau, Neubau, mechanische und elektrische Montage sowie Inbetriebnahme standen lediglich vier Wochen zur Verfügung – ein enges Zeitfenster, das minutiöse Planung und reibungslose Abläufe erforderte:

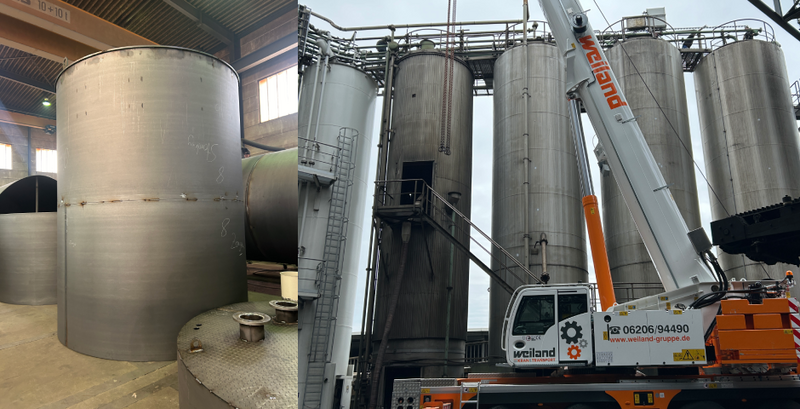

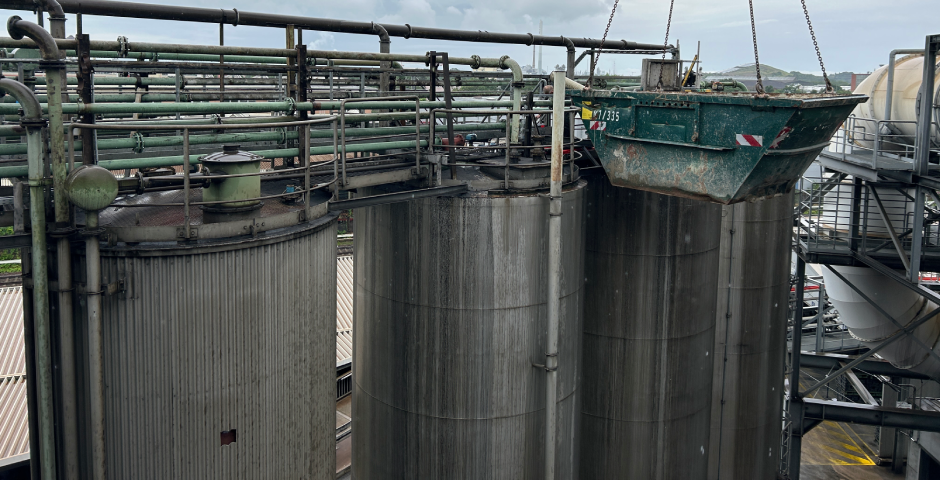

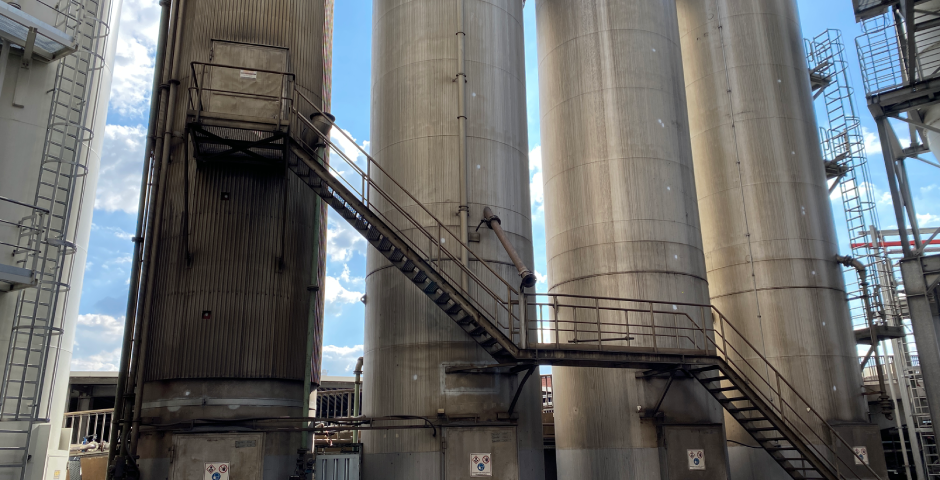

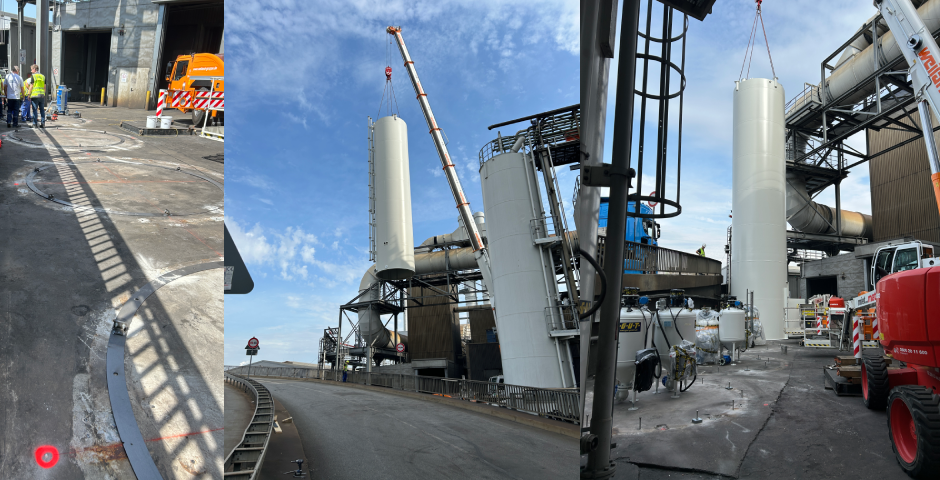

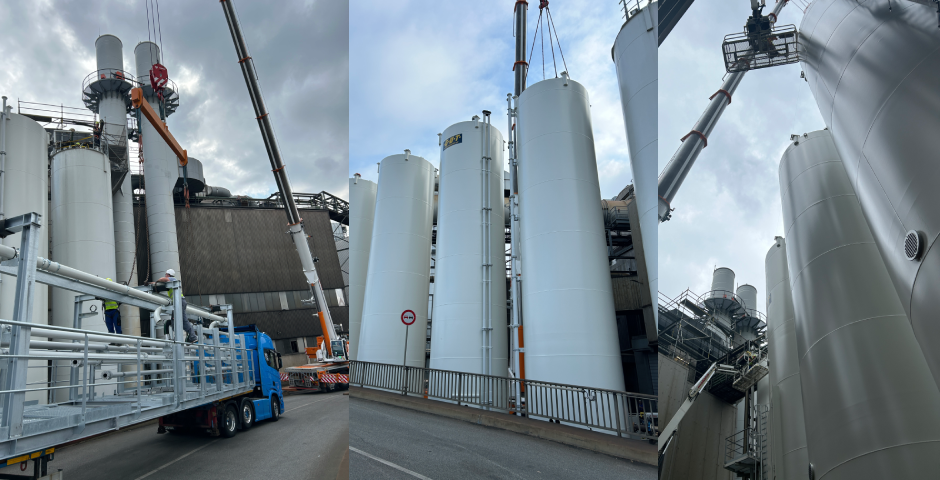

  • Aufstellung der vormontierten Silos samt Rohrbrücke: innerhalb von nur zwei Tagen
  • Mechanische Montage und Anbindung aller Förderanlagen: abgeschlossen in zwei Wochen
  • Elektromontage und Inbetriebnahme in drei bestehenden Steuerungsanlagen: in rund acht Tagen

Das Ergebnis

Pünktlich zum Produktionsstart nahm die modernisierte Anlage ohne Verzögerungen und ohne Anlaufschwierigkeiten ihren Betrieb auf.

Die Projektumsetzung erfolgte – typisch GUT – „on time“ und „on budget“. Einmal mehr bewies das Team von GUT seine Kompetenz im effizienten Anlagenbau unter realen industriellen Bedingungen.

Ein gelungenes Beispiel für technisches Know-how, Projektdisziplin und verlässlichen Anlagenbau – Made in Germany.

Wir danken unserem Kunden für das Vertrauen und unseren Lieferanten für die hervorragende Zusammenarbeit bei der Umsetzung dieses anspruchsvollen Projekts.“Jens Müller-Späth,
